• Trang chủ
  • Giỏ hàng
  • Thanh toán
  • Bài viết
  • Bán Khóa học và Thư Viện
  • Top Bản vẽ
  • Bản vẽ miễn phí

Danh sách sản phẩm

  • Bản vẽ Biệt thự 1 tầng
  • Bản vẽ Biệt thự 2 tầng
  • Bản vẽ Biệt thự 3 tầng
  • Bản vẽ Biệt thự >3 tầng
  • Bản vẽ nhà cấp 4
  • Bản vẽ Nhà Phố
  • Bản vẽ nhà thờ
  • Bản vẽ Nhà Xưởng
  • Chung cư -Văn phòng
  • Bản vẽ Trường học
  • Bản vẽ Quy hoạch
  • Biện pháp Thi Công
  • Mẫu Dự toán
  • Thuyết minh và File tính
  • Bán Khóa học

    Hotline:0904873388

    1 SP
    Deal giờ vàng (0)

    Danh sách sản phm

    • 100% bản vẽ chất lượng
    • chi phí hợp đí
    • công năng tối ưu
    • hỗ trợ 24/7
    Deal giờ vàng (0)
      Trang chủ / Thuyết minh và File tính / Mã công việc cho công việc lập đơn giá dự toán và dự thầu
    Tiếp tục xem sản phẩm “Full bản vẽ Biệt thự mái Nhật 2 tầng kích thước 9x17m hot nhất năm 2023” đã được thêm vào giỏ hàng.
    • Mã công việc cho công việc lập đơn giá dự toán và dự thầu

    Mã công việc cho công việc lập đơn giá dự toán và dự thầu

      Mã công việc cho công việc lập phục vụ cho quá trình lập đơn giá dự toán và dự thầu

    • Lợt xem :

      449
    • Miễn phí

    Danh mục: Thuyết minh và File tính
    LỢI ÍCH CHO KHÁCH HÀNG


    Đa Dạng và Phong Phú: Bạn sẽ có cơ hội truy cập vào một nguồn nguồn BẢN VẼ đa dạng và phong phú lớn nhất Việt Nam.
    Tik Tok Watch

    Tiết Kiệm Thời Gian và Chi Phí: Thay vì phải tìm kiếm BẢN VẼ ở nhiều nguồn khác nhau, bạn có thể dễ dàng tải về những thông tin quan trọng từ Banvenhadep.net
    Tik Tok Watch

    Cập Nhật Liên Tục và Hỗ Trợ 24/7: Khách hàng không chỉ có cơ hội truy cập BẢN VẼ mới nhất mà còn được hỗ trợ liên tục 24/7
    Tik Tok Watch

    YÊN TÂM MUA SẮM

    Nhận File gửi về Mail của bạn ngay sau khi thanh toán.

    Cam kết hoàn trả lại tiền khi file nhận về không giống như trên web.

    Không cần đăng nhập hay tạo tài khoản khi giao dịch.

    Mọi thắc mắc về giao dịch liên hệ Zalo: 033.769.1468 để được hỗ trợ.

    Gọi đặt mua: 0904873388

    Từ 7h30 : 22h00
    • Mô tả sản phẩm
    • Sản phẩm liên quan
    • Bình luận người dùng

    Thông số kỹ thuật

    Download Bảng tham khảo mã công việc cho công việc lập đơn giá dự toán, dự thầu

    MÔ TẢ CHI TIẾT

    Bảng tham khảo mã công việc cho công việc lập đơn giá dự toán, dự thầu

    HÌNH ẢNH DEMO

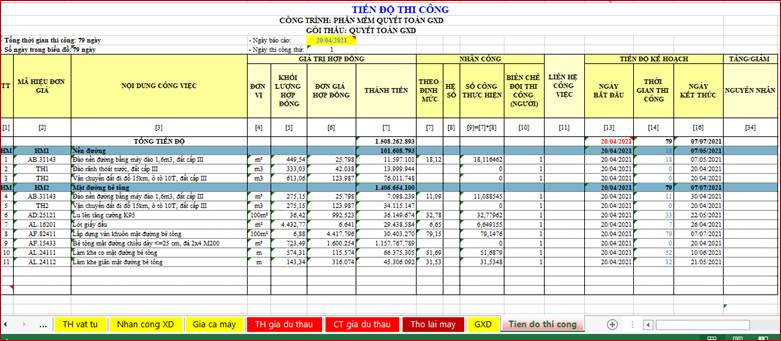

    Trong quá trình lập hồ sơ dự toán, hồ sơ dự thầu việc áp dụng đúng đơn giá và định mức là điều vô cùng quan trọng.

    Sau đây Hồ sơ xây dựng xin giới thiệu bảng mã (tham khảo) của 1 công trình dân dụng thực tế họ sử dụng. Bạn cần chi tiết trao đổi vào Group của Cộng đồng xây dựng theo đường dẫn phía dưới để nhiều người trao đổi thêm : Các bạn có thể tham khảo thêm

    8 bước lập dự toán cho người mới bắt đầu.

    Mật khẩu : Cuối bài viết

    Click xem Ngay : Mẫu hồ sơ Dự thầu mới nhất
    1. Mẫu hồ sơ dự thầu công trình dân dụng
    2. Mẫu dự thầu công trình công nghiệp
    3. Báo giá chi phí làm hồ sơ thầu

    Sau đây là là mã hiệu công tác xây dựng hạng mục công trình Nhà hiệu bộ – Công trình dân dụng để quý vị tham khảo :

    MÃ HIỆU CÔNG TÁC ĐÀO ĐẮP

     Mã hiệu áp dụng

    – Các định mức công tác đào, đắp, vận chuyển đất, cát được quy định tại Chương II của tập Định mức dự toán xây dựng công trình, có mã hiệu bắt đầu bằng AB.00000.

    – Một số công tác đào, đắp, san và vận chuyển đất, cát thường gặp như sau:

    + Công tác đào móng, kênh mương, đào nền đường bằng thủ công : AB.11000

    + Công tác đào xúc đất bằng máy đào : AB.24000

    + Công tác đào móng công trình,… bằng máy : AB.25000

    + Công tác đào kênh mương,… bằng máy : AB.27000

    + Công tác đào nền đường bằng máy : AB.30000

    + Các công tác vận chuyển, đất, đá bằng ô tô : AB.40000

    + Các công tác đắp cát, đắp đất bằng máy : AB.60000

     Quy định đo bóc

    – Khối lượng công tác đào, đắp được tính theo kích thước trong bản vẽ thiết kế, tiêu chuẩn thi công và nghiệm thu, không tính thêm độ nở rời, co ngót hoặc hao hụt.

    – Trường hợp đào đất để đắp thì khối lượng đất đào bằng khối lượng đất đắp nhân với hệ số chuyển đổi từ đất đào sang đất đắp

    – Khối lượng đào đất đá không tính riêng khối lượng đất/đá khác cấp nhỏ hơn 1m3.

    – Phải trừ khối lượng công trình ngầm chiếm chỗ (đường ống kỹ thuật, cống thoát nước…)

    – Phải ghi rõ phương án vận chuyển và việc tận dụng vật liệu sau khi đào (nếu có)

    Tham khảo đơn giá : Đào đất móng công trình

    Tham khảo việc chọn ô tô vận chuyển ứng với máy đào (tham khảo ĐM 1776 cũ)

    – Định mức vận chuyển bằng ô tô 5 tấn ứng với máy đào <=0,8m3

    – Định mức vận chuyển bằng ô tô 7 tấn ứng với máy đào <=1,25m3

    – Định mức vận chuyển bằng ô tô 10 tấn ứng với máy đào <=1,6m3

    – Định mức vận chuyển bằng ô tô >=12 tấn ứng với máy đào >= 2.3m3

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AB.25213 Đào móng chiều rộng <= 10m bằng máy đào 0,8m3, đất cấp III 100m3
    2 AB.11323 Đào móng băng, rộng <=3m, sâu <=2m, đất cấp III m3
    3 AB.13112 Đắp đất nền móng công trình, độ chặt K = 0,90 m3



    MÃ HIỆU CÔNG TÁC VẬN CHUYỂN

    Thuyết minh áp dụng

    – Định mức dự toán bốc xếp, vận chuyển các loại vật liệu và cấu kiện xây dựng là cơ sở để các cơ quan, tổ chức, cá nhân có liên quan áp dụng vào việc xác định chi phí vận chuyển đối với các loại vật liệu và cấu kiện xây dựng đến hiện trường công trình trong lập và quản lý chi phí đầu tư xây dựng công trình.

    1. Bốc xếp

    Định mức dự toán bốc xếp các loại vật liệu và cấu kiện xây dựng được tính cho một đơn vị theo trọng lượng (tấn), thể tích (m3), diện tích (m2) .v.v… tùy theo nhóm, loại vật liệu, cấu kiện xây dựng cần bốc xếp từ khâu chuẩn bị nhân lực, công cụ hoặc máy, thiết bị đến khâu tập kết đúng nơi quy định (hiện trường công trình), kể cả những hao phí cần thiết do yêu cầu kỹ thuật phù hợp với đặc điểm, tính chất riêng biệt của công tác bốc xếp. Định mức dự toán bốc xếp các loại vật liệu và cấu kiện xây dựng bằng thủ công được áp dụng trong trường hợp bốc xếp phục vụ việc vận chuyển bằng phương tiện thô sơ trong phạm vi nội bộ công trình (≤300m) tùy theo đặc điểm của công trình.

    2. Vận chuyển

    – Định mức dự toán vận chuyển các loại vật liệu và cấu kiện xây dựng bằng ô tô tự đổ, ô tô vận tải thùng phù hợp với tính chất và đặc điểm của nhóm, loại vật liệu và cấu kiện xây dựng, cự ly, tải trọng phương tiện vận chuyển và được tính trên phương tiện vận chuyển và không bao gồm chi phí bốc, xếp lên và xuống phương tiện vận chuyển.

    – Định mức vận chuyển đất, đá bằng ô tô tự đổ tính cho 1m3 đất, đá đo trên ô tô vận chuyển.

    – Định mức dự toán vận chuyển được quy định cho các cự ly của đường loại 3 (L-theo quy định hiện hành về phân loại đường). Trường hợp vận chuyển trên các loại đường khác được điều chỉnh hệ số theo bảng sau:

    Loại đường (Li) L1 L2 L3 L4 L5 L6
    Hệ số điều chỉnh (ki) k1=0,57 k2=0,68 k3=1,00 k4=1,35 k5=2,10 k6=2,5

    – Công tác vận chuyển vật liệu và cấu kiện xây dựng bằng ô tô được định mức cho các phạm vi vận chuyển ≤1km, ≤10km và ngoài 10km, được áp dụng như sau:

    – Vận chuyển trong phạm vi: L ≤ 1km = Đm1xki

    – Vận chuyển phạm vi: L ≤ 10km = Đm1xki + Đm2x xki

    – Vận chuyển với cự ly L > 10km = Đm1xki+Đm2x xki+ Đm3 x xki

    Trong đó:

    Đm1: Định mức vận chuyển trong phạm vi ≤ 1km;

    Đm2: Định mức vận chuyển 1km tiếp theo phạm vi ≤ 10km;

    Đm3: Định mức vận chuyển 1km tiếp theo phạm vi ≥ 10km;

    ki: Hệ số điều chỉnh định mức theo loại đường tương ứng với các cự ly vận chuyển;

    Li: Cự ly vận chuyển tương ứng với loại đường thứ i.

    Một số mã áp dụng

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AB.41413 Vận chuyển đất bằng ôtô tự đổ 5T trong phạm vi <= 1000m, đất cấp III 100m3
    2 AB.13112 Vận chuyển tiếp cự ly <= 7km bằng ôtô tự đổ 5T, đất cấp III 100m3

    MÃ HIỆU CÔNG TÁC ĐẮP ĐẤT

    1. Công tác đào, đắp đất, đá, cát

    Định mức công tác đào, đắp đất, đá, cát được quy định cho 1m3 đào đắp hoàn chỉnh theo qui định.

    – Công tác đào, đắp đất, đá, cát được định mức cho trường hợp đào, đắp đất, đá, cát bằng thủ công và đào, đắp đất, đá, cát bằng máy. Chỉ thực hiện đào, đắp đất, đá, cát bằng thủ công khi không thể thực hiện được bằng máy.

    – Định mức đào đất tính cho đào 1m3 đất nguyên thổ đo tại nơi đào.

    – Định mức đào đá tính cho đào 1m3 đá nguyên khai đo tại nơi đào.

    – Định mức đắp đất, đá, cát tính cho 1m3 đắp đo tại nơi đắp.

    – Đào đất để đắp bằng khối lượng đất đắp nhân với hệ số chuyển đổi từ đất thiên nhiên cần đào để đắp như Bảng 2.1.

    – Đắp đất, đá, cát được tính mức riêng với điều kiện có đất, đá, cát đổ tại chỗ (hoặc nơi khác đã chuyển đến).

    – Đào đất, đá công trình bằng máy được định mức cho công tác đào đất, đá đổ lên phương tiện vận chuyển.

    – Chiều rộng đào trong định mức công tác xây dựng là chiều rộng trung bình của đáy và miệng hố đào.

    – Biện pháp khoan nổ mìn đối với công tác đào phá đá cấp IV bằng biện pháp khoan nổ mìn được áp dụng đối với loại đá có cường độ chịu nén từ > 150kg/cm2 đến ≤ 600kg/cm2.

    – Đào xúc đất hữu cơ, đất phong hóa bằng máy áp dụng định mức đào đất tạo mặt bằng đất cấp I.

    – Đào đất để đắp hoặc đắp đất (bằng đất có sẵn tại nơi đắp) công trình chưa tính đến hao phí nước phục vụ tưới ẩm. Khi xác định lượng nước tưới ẩm, Chủ đầu tư và tổ chức tư vấn thiết kế căn cứ vào chỉ tiêu khối lượng nước thí nghiệm của từng loại đất đắp và theo mùa trong năm để bổ sung vào định mức.

    #Bảng 2.1: BẢNG HỆ SỐ CHUYỂN ĐỔI BÌNH QUÂN TỪ ĐẤT ĐÀO SANG ĐẤT ĐẮP

    Hệ số đầm nén, dung trọng đất
    Hệ số
    K = 0,85; γ ≤ 1,45T/m3 ÷ 1,60T/m3 1,07
    K = 0,90; γ ≤ 1,75T/m3 1,10
    K = 0,95; γ ≤ 1,80T/m3 1,13
    K = 0,98; γ > 1,80T/m3 1,16

    Ghi chú:

    – Riêng khối lượng đá hỗn hợp cần đào và vận chuyển để đắp được tính bằng khối lượng đá hỗn hợp đo tại nơi đắp nhân với hệ số chuyển đổi 1,13.

    – Căn cứ vào tính chất cơ lý của loại đất và đá hỗn hợp để đắp và yêu cầu kỹ thuật cụ thể của công trình, tổ chức tư vấn thiết kế chuẩn xác lại hệ số chuyển đổi nói trên cho phù hợp.

    2. Công tác vận chuyển đất, đá

    – Định mức vận chuyển đất bằng ô tô tự đổ tính cho 1m3 đất nguyên thổ đo tại nơi đào đã tính đến hệ số nở rời của đất.

    – Định mức vận chuyển đá nổ mìn bằng ô tô tự đổ tính cho 1m3 đá nguyên khai đo tại nơi đào đã tính đến hệ số nở rời của đá.

    – Định mức vận chuyển đất, đá được định mức cho các cự ly ≤ 300m; ≤ 500m; ≤ 700m; ≤ 1000m và loại phương tiện vận chuyển.

    – Trường hợp cự ly vận chuyển đất, đá từ nơi đào đến nơi đổ > 1000m thì áp dụng định mức vận chuyển ở cự ly ≤ 1000m và định mức vận chuyển 1000m tiếp theo như sau:

    * Định mức vận chuyển với cự ly L ≤ 5Km = Đm1 + Đm2x(L-1)

    * Định mức vận chuyển với cự ly L > 5Km = Đm1 + Đm2x(L-1) + Đm3x(L-5)

    Trong đó:

    – Đm1: Định mức vận chuyển trong phạm vi ≤ 1000m

    – Đm2: Định mức vận chuyển 1Km tiếp theo cự ly ≤ 5Km

    – Đm3: Định mức vận chuyển 1Km ngoài phạm vi cự ly > 5Km

    – Việc áp dụng định mức vận chuyển theo tải trọng của phương tiện vận chuyển phải phù hợp với dây chuyền công nghệ thi công đào, khối lượng cần vận chuyển và điều kiện thi công.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AB.13112 Đắp đất nền móng công trình, độ chặt K = 0,90 m3
    2 AB.13411 Đắp cát nền móng công trình m3

    MÃ HIỆU CÔNG TÁC BÊ TÔNG

    Thuyết minh và hướng dẫn áp dụng:

    – Định mức sản xuất cấu kiện bê tông đúc sẵn chỉ áp dụng cho các cấu kiện sản xuất tại hiện trường và được định mức cho ba nhóm công việc sau:

    + Đổ bê tông.

    + Gia công, lắp dựng cốt thép.

    + Gia công, lắp dựng, tháo dỡ ván khuôn.

    – Công tác đổ bê tông các cấu kiện đúc sẵn được định mức theo phương thức sản xuất, cung cấp vữa (bằng máy trộn vữa, hệ thống trạm trộn tại hiện trường hoặc vữa bê tông thương phẩm từ các cơ sở sản xuất tập trung) và biện pháp thi công phổ biến (bằng thủ công, bằng cần cẩu, bằng máy bơm bê tông).

    – Công tác đổ bê tông các cấu kiện đúc sẵn bằng thủ công được định mức cho vữa bê tông sản xuất bằng máy trộn trại hiện trường. Trường hợp đổ bằng thủ công, trong đó vữa bê tông sản xuất bằng trạm trộn tại hiện trường hoặc vữa bê tông thương phẩm thì hao phí nhân công nhân hệ số 0,6 và không tính hao phí máy trộn.

    – Công việc gia công, lắp dựng, tháo dỡ ván khuôn (gồm ván khuôn gỗ, ván khuôn kim loại) được tính cho 1m2 mặt bê tông cấu kiện cần sử dụng ván khuôn.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AF.11111 Bê tông lót móng rộng <=250cm đá 4×6 M100 m3
    2 AF.11111 Bê tông lót nền đá 4×6 M100 m3
    3 AF.11213 Bê tông móng rộng <=250cm đá 1×2 M200 m3
    4 AF.12213 Bê tông cột tiết diện <= 0,1m2 h<=4m đá 1×2 M200 m3
    5 AF.32313 Bê tông xà dầm, giằng, sàn mái đá 1×2 M200 (sx qua dây chuyền trạm trộn hoặc BT thương phẩm, đổ bằng bơm BT) m3
    6 AF.32113 Bê tông tường đá 1×2 M200 dày <=45cm h<=4m (sx qua dây chuyền trạm trộn hoặc BT thương phẩm) đổ bằng máy bơm m3
    7 AF.32313 Bê tông xà dầm, giằng, sàn mái đá 1×2 M200 (sx qua dây chuyền trạm trộn hoặc BT thương phẩm, đổ bằng bơm BT) m3
    8 AF.12513 Bê tông lanh tô, lanh tô liền mái hắt, máng nước, tấm đan, ô văng đá 1×2 M200 m3
    9 AF.12613 Bê tông cầu thang thường đá 1×2 M200 m3

    MÃ HIỆU CÔNG TÁC SẢN XUẤT THÁO DỠ VÁN KHUÔN

    Thuyết minh và hướng dẫn áp dụng:

    – Gỗ chống trong định mức ván khuôn tính theo loại gỗ có kích thước tiêu chuẩn và phương thức chống từng loại kết cấu trong định mức sử dụng vật liệu.

    – Gỗ ván trong định mức là loại gỗ nhóm VII có kích thước tiêu chuẩn trong định mức sử dụng vật liệu.

    Chi tiết: Báo giá bán và cho thuê coppha, giàn giáo

    *Thành phần công việc:*

    – Chuẩn bị, gia công, lắp dựng và tháo dỡ ván khuôn đảm bảo yêu cầu kỹ thuật của công tác đổ bê tông.

    – Vận chuyển vật liệu trong phạm vi 30m

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AF.81111 SXLD tháo dỡ ván khuôn móng dài, bệ máy 100m2
    2 AF.81122 SXLD tháo dỡ ván khuôn móng cột vuông, chữ nhật 100m2
    3 AF.81132 SXLD tháo dỡ ván khuôn cột vuông, chữ nhật 100m2
    4 AF.81141 SXLD tháo dỡ ván khuôn xà dầm, giằng 100m2
    5 AF.81311 SXLD tháo dỡ ván khuôn tường thẳng dày <=45cm 100m2
    6 AF.81151 SXLD tháo dỡ ván khuôn sàn mái 100m2
    7 AF.81152 SXLD tháo dỡ ván khuôn lanh tô, lanh tô liền mái hắt, máng nước, tấm đan 100m2
    8 AF.81161 SXLD tháo dỡ ván khuôn cầu thang thường 100m2

    MÃ HIỆU CÔNG TÁC SẢN XUẤT LẮP DỰNG CỐT THÉP

    Hướng dẫn áp dụng:

    Công tác gia công, lắp dựng cốt thép được định mức cho 1 tấn cốt thép đã bao gồm hao hụt thép ở khâu thi công, chưa bao gồm thép nối chồng, thép chống giữa các lớp cốt thép, thép chờ và các kết cấu thép phi tiêu chuẩn chôn sẵn trong bê tông.

    Chi tiết: Bảng báo giá thép Hòa Phát

    *Thành phần công việc:*

    Chuẩn bị, kéo, nắn, cắt, uốn, hàn nối, đặt buộc hoặc hàn cốt thép. Vận chuyển vật liệu trong phạm vi 30m.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AF.61110 SXLD cốt thép móng đường kính <=10mm tấn
    2 AF.61120 SXLD cốt thép móng đường kính <=18mm tấn
    3 AF.61130 SXLD cốt thép móng đường kính > 18mm tấn
    4 AF.61413 SXLD cốt thép cột, trụ đường kính <=10mm h<=50m tấn
    5 AF.61423 SXLD cốt thép cột, trụ đường kính <=18mm h<=50m tấn
    6 AF.61433 SXLD cốt thép cột, trụ đường kính > 18mm h<=50m tấn
    7 AF.61513 SXLD cốt thép xà dầm, giằng đường kính <=10mm h<=50m tấn
    8 AF.61523 SXLD cốt thép xà dầm, giằng đường kính <=18mm h<=50m tấn
    9 AF.61533 SXLD cốt thép xà dầm, giằng đường kính > 18mm h<=50m tấn
    10 AF.61313 SXLD cốt thép tường đường kính <=10mm h<=50m tấn
    11 AF.61323 SXLD cốt thép tường đường kính <=18mm h<=50m tấn
    12 AF.61712 SXLD cốt thép sàn mái đk <=10mm h<=50m tấn
    13 AF.61613 SXLD cốt thép lanh tô liền mái hắt, máng nước đk <=10mm h<=50m tấn
    14 AF.61623 SXLD cốt thép lanh tô liền mái hắt, máng nước đk <=18mm h<=50m tấn
    15 AF.61813 SXLD cốt thép cầu thang đk <=10mm h<=50m tấn
    16 AF.61823 SXLD cốt thép cầu thang đk <=18mm h<=50m tấn



    MÃ HIỆU CÔNG TÁC XÂY TƯỜNG

    Hướng dẫn áp dụng:

    – Vật liệu làm giáo xây phục vụ công tác xây đã được tính trong định mức.

    – Trường hợp sử dụng vữa khô trộn sẵn đóng bao thay cho vữa thông thường (vữa trộn tại hiện trường xây dựng) thì hao phí nhân công và máy trộn vữa của các công tác xây sử dụng vữa thông thường được điều chỉnh nhân hệ số k=0,9.

    – Trường hợp xây tường sử dụng gạch bê tông; gạch bê tông khí chưng áp; gạch bê tông bọt, khí không chưng áp có kích thước viên gạch khác với các kích thước gạch được ban hành trong tập định mức. Khi hao phí vật liệu gạch của khối xây thay đổi (tăng hoặc giảm) 10 viên so với hao phí vật liệu gạch của công tác xây gạch có kích thước tương ứng thì hao phí nhân công được điều chỉnh thay đổi (tăng hoặc giảm) với tỷ lệ 1%.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AE.51114 Xây móng gạch thẻ 4x8x19 chiều dầy <=30cm M75 m3
    2 AE.63233 Xây tường gạch thẻ 8x8x19 chiều dầy <=30cm h<=50m M50, xây tường bao quanh m3
    3 AE.63233 Xây tường gạch thẻ 8x8x19 chiều dầy <=30cm h<=50m M50, xây tường bên trong nhà m3
    4 AE.63233 Xây tường gạch ống 8x8x19 chiều dầy <=30cm h<=50m M50 m3
    5 AE.63133 Xây tường gạch thẻ 8x8x19 chiều dầy <=10cm h<=50m M50 m3
    6 AE.63133 Xây tường gạch ống 8x8x19 chiều dầy <=10cm h<=50m M50 m3
    7 AE.63213 Xây tường gạch ống 8x8x19 chiều dầy <=30cm h<=4m M50, xây gạch chân tường m3
    8 AE.64133 Xây tường gạch ống 8x8x19 câu gạch thẻ 4x8x19 h<=50m M50 m3
    9 AE.54133 Xây bậc cầu thang, tam cấp gạch thẻ 4x8x19 h<=50m M50 m3



    MÃ HIỆU CÔNG TÁC TRÁT TƯỜNG – DẦM – SÀN

    Hướng dẫn áp dụng:

    Trường hợp sử dụng vữa khô trộn sẵn đóng bao thay cho vữa thông thường (vữa trộn tại hiện trường xây dựng) thì hao phí nhân công và máy trộn vữa của các công tác trát sử dụng vữa thông thường được điều chỉnh nhân hệ số k=0,9.

    Tìm hiểu: Báo giá xây trát tường mới nhất

    *Thành phần công việc:*

    Chuẩn bị, vận chuyển vật liệu trong phạm vi 30m, trộn vữa, trát theo đúng yêu cầu kỹ thuật.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AK.21123 Trát tường ngoài chiều dày trát 1,5cm vữa M50 m2
    2 AK.21123 Trát tường ngoài chiều dày trát 1,5cm vữa M50 m2
    3 AK.21223 Trát tường trong chiều dày trát 1,5cm vữa M50 m2
    4 AK.22124 Trát trụ cột, lam đứng, cầu thang chiều dày trát 1,5cm vữa M75 m2
    5 AK.23114 Trát xà dầm vữa M75 m2
    6 AK.23214 Trát trần vữa M75 m2
    7 AK.21123 Trát tường ngoài chiều dày trát 1,5cm vữa M50, chân tường m2
    8 AK.21223 Trát tường trong chiều dày trát 1,5cm vữa M50, má cửa m2



    MÃ HIỆU CÔNG TÁC ỐP LÁT – NỀN

    Thành phần công việc:

    Chuẩn bị, vận chuyển vật liệu trong phạm vi 30m, trộn vữa láng vữa, cắt gạch, đá, lát gạch, đá, miết mạch, lau chùi vệ sinh bề mặt, hoàn thiện công tác lát đảm bảo yêu cầu kỹ thuật.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AK.51250 Lát nền, sàn gạch ceramic 40×40 vữa M75 m2
    2 AK.51240 Lát nền, sàn gạch ceramic chống trơn30x30 vữa M75 m2
    3 AK.31130 ốp tường, trụ, cột gạch 30x30cm m2
    4 AK.56210 Lát đá granít tự nhiên bậc tam cấp m2
    5 AK.56220 Lát đá granít tự nhiên bậc cầu thang m2
    6 TT Tấm granito đúc sẵn (mặt đứng) m2
    7 AK.56230 Lát đá granít tự nhiên mặt bệ các loại m2



    Tìm hiểu: Công nghệ Ốp lát nền hiện nay

    MÃ HIỆU CÔNG TÁC SƠN – BẢ

    Thành phần công việc:

    Chuẩn bị, bề mặt tiêu chuẩn đã được xử lý, sơn theo đúng yêu cầu kỹ thuật.

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AK.84224 Sơn tường ngoài nhà không bả 1 nước lót + 2 nước phủ bằng sơn Levis m2
    2 AK.84222 Sơn dầm, trần, cột, tường trong nhà không bả 1 nước lót + 2 nước phủ bằng sơn Levis m2
    3 AK.92111 Chống thấm mái, sê nô m2



    Tham khảo : Báo giá sơn nhà giá rẻ

    MÃ HIỆU CÔNG TÁC CỬA – HOA SẮT – LAN AN



    Stt Mã hiệu Nội dung công việc Đơn vị
    1 AK.64310 Làm trần bằng tấm nhựa có khung xương khu WC m2
    2 AK.83112 Đánh véc ni cửa đi, cửa sổ, khuôn, nẹp m2
    3 AH.31211 Lắp dựng khuôn cửa kép m
    4 AH.32111 Lắp dựng cửa vào khuôn m2
    5 AI.63121 Lắp dựng cửa khung sắt, khung nhôm m2
    6 AI.63231 Lắp dựng vách kính khung nhôm mặt tiền m2
    7 AI.11622 Sản xuất cửa sắt, hoa sắt bằng sắt vuông rỗng 14x14mm tấn
    8 AK.83422 Sơn sắt thép các loại 3 nước m2
    9 AI.63221 Lắp dựng hoa sắt cửa m2
    10 AK.13120 Dán ngói 22v/m2 trên mái nghiêng bê tông m2

    MÃ HIỆU CÔNG TÁC PHẦN ĐIỆN

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 BA.13605+TT Đèn lốp bóng halogen 40w chụp thuỷ tinh d=250 – ốp trần bộ
    2 BA.13302+TT Bộ đèn tuýp 2 bóng*36w.máng sắt sơn hình chữ v -loại 1200*300*95 bộ
    3 BA.13301+TT bộ đèn tuýp 1 bóng*36w.máng sắt sơn hình chữ v bộ
    4 BA.13203+TT bộ đèn tuýp 3 bóng*18w.máng sắt sơn hình chữ v(có chóa phản quang)-loại 600*600*95 bộ
    5 BA.11101+TT Lắp đặt quạt trần cái
    6 TT hộp điều tốc quạt trần 5a – 220v cái
    7 BA.11202+TT quạt thông gió loại gắn tường 40w/350*350 cái
    8 BA.18102+TT công tắc 1 hạt xoay chiều + đế nhựa chìm chống cháy cái
    9 BA.18101+TT công tắc 1 hạt + đế nhựa chìm chống cháy cái
    10 BA.18102+TT công tắc 2 hạt + đế nhựa chìm chống cháy cái
    11 BA.18103+TT Công tắc 3 hạt + đế nhựa chìm chống cháy cái
    12 BA.18106+TT Công tắc 6 hạt + đế nhựa chìm chống cháy cái
    13 BA.18202+TT ổ cắm điện đôi có màng che 16a âm tường + đế âm chống cháy cái
    14 TT Tủ điện có màng che chứa được 5 – 10 aptomat tủ
    15 TT Tủ điện kt: 1200*600*200(có cửa khóa) tủ
    16 TT Tủ điện kt: 600*400*200(có cửa khóa) tủ
    17 BA.20101 cọc tiếp địa thép l 63x63x6: l = 2.5m cọc
    18 BA.19101 Lắp đặt Volt kế cái
    19 BA.19102 Lắp đặt Ampe kế cái
    20 BA.16112+TT Dây đồng trần 1*6mm2 / 600-1000v – tiếp địa m
    21 BA.16111+TT Dây đồng trần 1*4mm2 / 600-1000v – tiếp địa m
    22 BA.19306+TT Aptomát tự động mccb-3c-300a-415v cái
    23 BA.19303+TT Aptomát tự động mccb-3c-100a-415v cái
    24 BA.19302+TT Aptomát tự động mcb-2c-32a-250v cái
    25 BA.19302+TT Aptomát tự động mcb-2c-25a-250v cái
    26 BA.19202+TT Aptomát tự động mcb-1c-20a-250v cái
    27 BA.19202+TT Aptomát tự động mcb-1c-16a-250v cái
    28 BA.19201+TT Aptomát tự động mcb-1c-10a-250v cái
    29 TT Cáp cu /xlpe/dsta/ pvc / 3*70+1*50mm2 / 600-1000v(cáp nguồn) m
    30 TT Cáp cu /xlpe/dsta/ pvc / 3*25+1*16mm2 / 600-1000v(cáp nguồn tầng 2,3) m
    31 BA.16209+TT Cáp cu /xlpe/ pvc / 2*10mm2 / 600-1000v m
    32 BA.16207+TT Cáp cu /xlpe/ pvc / 2*6mm2 / 600-1000v m
    33 BA.16109+TT Dây đồng mềm bọc pvc1 * 2,5 mm2 m
    34 BA.16107+TT Dây đồng mềm bọc pvc1 * 1,5 mm2 m
    35 BA.14401+TT Ghen nhựa ống cứng d20 (2.92m/cây) m
    36 BA.14402+TT ống nhựa mềm vặn xoắn hdpe – d27 m



    MÃ HIỆU CÔNG TÁC CHỐNG SÉT

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 BA.20402 Gia công kim thu sét chiều dài 1m cái
    2 BA.20101 Cọc tiếp đất l 63x63x6, l=2,5m cọc
    3 BA.20301 Dây thu sét D6 m
    4 BA.20302 Dây thu sét D10 m
    5 TT Thép bản L40x4 m
    6 TT Giá đỡ dây D10 L=150 cái



    MÃ HIỆU CÔNG TÁC HỆ THỐNG TỔNG ĐÀI – ĐIỆN THOẠI

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 TT Hộp cáp điện thoại(50×2) đôi dây Postef hoặc tương đương bộ
    2 BA.18201 ổ cắm điện thoại & mạng internet(âm tường)+đế âm chống cháy cái
    3 TT Cáp điện thoại 50x2x0.5mm2 m
    4 TT Dây điện thoại 2x2x0.5mm2 m
    5 TT Tổng đài 50 số nhật bản hoặc tương đương bộ
    6 TT Bộ lưu điện nhật bản hoặc tương đương bộ
    7 TT Switch8 port 10/100/1000, port 10 Gbps (stacking ports) cái
    8 TT Switch16 port 10/100 mbp cái
    9 TT Cat-5 UTPCable m
    10 BB.19101 ống gen cứng d20 tiền phong hoặc tương đương(2.92m/cây) 100m
    11 BB.19105 ống nhựa cứng pvc d48 100m



    MÃ HIỆU CÔNG TÁC CẤP – THOÁT NƯỚC

    Hệ thống cấp thoát nước là hệ thống cung cấp cho người sử dụng chủng loại, khối lượng và chất lượng nước đáp ứng các nhu cầu khác nhau, đồng thời đảm nhận việc thu gom, vận chuyển và xử lý nước thải của người sử dụng nhằm loại bỏ các chất ô nhiễm trong nước thải vì sức khỏe con người và bảo vệ môi trường.

    Xem thêm : Dự toán cấp thoát nước

    Cùng tham khảo một số mã hiệu công việc trong làm dự toán dự thầu phần đầu việc cấp thoát nước

    Stt Mã hiệu Nội dung công việc Đơn vị
    1 BB.19407+TT Lắp đặt ống nhựa PVC chịu nhiệt đk 67mm bằng măng sông, đoạn ống dài 8m 100m
    2 BB.19406+TT Lắp đặt ống nhựa PVC chịu nhiệt đk 50mm bằng măng sông, đoạn ống dài 8m 100m
    3 BB.19405+TT Lắp đặt ống nhựa PVC chịu nhiệt đk 40mm bằng măng sông, đoạn ống dài 8m 100m
    4 BB.19404+TT Lắp đặt ống nhựa PVC chịu nhiệt đk 32mm bằng măng sông, đoạn ống dài 8m 100m
    5 BB.19403+TT Lắp đặt ống nhựa PVC chịu nhiệt đk 25mm bằng măng sông, đoạn ống dài 8m 100m
    6 BB.19402+TT Lắp đặt ống nhựa PVC chịu nhiệt đk 20mm bằng măng sông, đoạn ống dài 8m 100m
    7 BB.29407+TT Lắp đặt côn nhựa chịu nhiệt PVC đk 63×50 mm cái
    8 BB.29406+TT Lắp đặt côn nhựa chịu nhiệt PVC đk 50×40 mm cái
    9 BB.29405+TT Lắp đặt côn nhựa chịu nhiệt PVC đk 32×40 mm cái
    10 BB.29404+TT Lắp đặt côn nhựa chịu nhiệt PVC đk 32×25 mm cái
    11 BB.29403+TT Lắp đặt côn nhựa chịu nhiệt PVC đk 20×25 mm cái
    12 BB.29407+TT Tê 90 nhựa chịu nhiệt D63x63 cái
    13 BB.29406+TT Tê 90 nhựa chịu nhiệt D50x50 cái
    14 BB.29405+TT Tê 90 nhựa chịu nhiệt D40x40 cái
    15 BB.29404+TT Tê 90 nhựa chịu nhiệt D32x32 cái
    16 BB.29403+TT Tê 90 nhựa chịu nhiệt D25x25 cái
    17 BB.29402+TT Tê 90 nhựa chịu nhiệt D20x20 cái
    18 BB.29407+TT Tê 90 nhựa chịu nhiệt D63x50 cái
    19 BB.29406+TT Tê 90 nhựa chịu nhiệt D50x40 cái
    20 BB.29405+TT Tê 90 nhựa chịu nhiệt D40x32 cái
    21 BB.29404+TT Tê 90 nhựa chịu nhiệt D32x25 cái
    22 BB.29403+TT Tê 90 nhựa chịu nhiệt D25x20 cái
    23 BB.29407+TT Cút 90 nhựa chịu nhiệt D63x63 cái
    24 BB.29406+TT Cút 90 nhựa chịu nhiệt D50x50 cái
    25 BB.29405+TT Cút 90 nhựa chịu nhiệt D40x40 cái
    26 BB.29404+TT Cút 90 nhựa chịu nhiệt D32x32 cái
    27 BB.29403+TT Cút 90 nhựa chịu nhiệt D25x25 cái
    28 BB.29402+TT Cút 90 nhựa chịu nhiệt D20x20 cái
    29 BB.36605+TT Van hai chiều d63 cái
    30 BB.36604+TT Van hai chiều d50 cái
    31 BB.36603+TT Van hai chiều d40 cái
    32 BB.36601+TT Van hai chiều d25 cái
    33 BB.36601+TT Van một chiều d25 cái
    34 BB.36601+TT Van xả nước D25 cái
    35 BB.38107+TT Giắc co nhựa chịu nhiệt D63 cái
    36 BB.38106+TT Giắc conhựa chịu nhiệt D50 cái
    37 BB.38105+TT Giắc co nhựa chịu nhiệt D40 cái
    38 BB.38104+TT Giắc co nhựa chịu nhiệt D32 cái
    39 BB.38103+TT Giắc co nhựa chịu nhiệt D25 cái
    40 BB.38102+TT Giắc co nhựa chịu nhiệtD20 cái
    41 TT Măng xông nhựa chịu nhiệt D63 cái
    42 TT Măng xông nhựa chịu nhiệt D50 cái
    43 TT Măng xông nhựa chịu nhiệt D40 cái
    44 TT Măng xông nhựa chịu nhiệt D32 cái
    45 TT Măng xông nhựa chịu nhiệt D25 cái
    46 TT Măng xông nhựa chịu nhiệt D20 cái
    47 TT Rọ bơm D25 cái
    48 BB.42201+TT Lắp đặt phễu thu D25 cái
    49 TT Đồng hồ đo nước D25 cái
    50 TT Máy bơm nước cái
    51 BB.41101+Tt Lắp đặt chậu rửa 1 vòi bộ
    52 BB.41501+TT Lắp đặt vòi rửa chậu vigalcera bộ
    53 BB.41301+TT Lắp đặt chậu tiểu nam vigalcera bộ
    54 BB.41302+TT Lắp đặt chậu tiểu nữ vigalcera bộ
    55 BB.41401+TT Lắp đặt vòi tắm 1 vòi + 1 hương sen bộ
    56 BB.42401+TT Lắp đặt gương soi cái
    57 BB.42402+TT Lắp đặt kệ kính cái
    58 BB.41201+TT Lắp đặt chậu xí bệt vigalcera bộ
    59 BB.42501+TT Lắp đặt vòi rửa vệ sinh cái
    60 BB.42404+TT Lắp đặt hộp đựng giấy cái
    61 TT Vòi tưới nước D20 bộ
    62 BB.43108+TT Lắp đặt bể chứa nước bằng inox dung tích 4m3 bể nằm bể
    63 BB.43103+TT Lắp đặt bể chứa nước bằng inox dung tích 1,5m3 bể nằm bể



    Định mức dự toán xây dựng cấp thoát nước là định mức kinh tế kỹ thuật xácđịnh mức hao phí cần thiết về vật liệu, nhân công vàmáy thi công để hoàn thành một đơn vị khối lượngcông tác xây lắp ( như 1m ống, 1 cái tê, van, cút , 1mkhoan v.v..) từ khâu chuẩn bị đến kết thúc công tác xây lắp .

    Bảng tra : Định mức cấp thoát nước

    Trên đây là toàn bộ bài viết Bảng tham khảo mã công việc cho công việc lập đơn giá dự toán, dự thầu để các bạn tham khảo. Chúc các bạn thành công !

    Bài viết liên quan cùng lĩnh vực tại Hồ sơ xây dựng

    1. Cẩm nang hồ sơ dự thầu Full từ A-Z
    2. Báo giá lập hồ sơ dự thầu
    3. Bảng tham khảo mã công việc cho công việc lập đơn giá dự toán, dự thầu
    4. Tổng hợp các mẫu hồ sơ dự thầu
    5. Các đơn vị lập hồ sơ dự thầu uy tín
    6. Các biểu mẫu dự thầu

    Cảm ơn các bạn đã đồng hành cùng Hồ sơ xây dựng. Chúc các bạn thành công !

    DOWN LOAD NGAY

    Ngoài ra, đơn vị chúng tôi còn nhận thiết kế theo yêu cầu:
    * Cam kết đảm bảo chất lượng – tiến độ thiết kế;
    * Phục vụ Quý Khách hàng tận tình, chu đáo;
    * Hồ sơ thiết kế bản vẽ thi công xây dựng giá cả tốt nhất: 60.000₫-70.000₫/m2.
    ☎☎ LIÊN HỆ NGAY VỚI CHÚNG TÔI (Phục vụ toàn quốc)
    ☎ Hotline/Zalo: 0904.87.33.88
    (Tư vấn miễn phí) Nguồn:  https://Banvenhadep.net

    Lưu ý: Tham gia cộng đồng chia sẻ tài liệu trên Zalo để có thể tải về các files mới nhất từ Banvenhadep.net nhé!
    Link tham gia Nhóm chia sẻ: https://zalo.me/g/tphevi973

    Sản phẩm liên quan

    • -60%

      Biện pháp thi công sơn trát, ốp lát, hoàn thiện

      Biện pháp thi công sơn trát, ốp lát, hoàn thiện

      20,000 ₫ 50,000 ₫ 232

    • Chỉ thị công trường

      Chỉ thị công trường

      MIỄN PHÍ 251

    • Mẫu Báo cáo ngày trên Excel cho kỹ sư Xây Dựng

      Mẫu Báo cáo ngày trên Excel cho kỹ sư Xây Dựng

      MIỄN PHÍ 601

    • Thuyết minh biện pháp thi công đường giao thông nông thôn

      Thuyết minh biện pháp thi công đường giao thông nông thôn

      MIỄN PHÍ 395

    • -50%

      Thuyết minh & Bản vẽ Biện pháp thi công (dự thầu) Nâng cấp,cải tạo đường giao thông tỉnh

      Thuyết minh & Bản vẽ Biện pháp thi công (dự thầu) Nâng cấp,cải tạo đường giao thông tỉnh

      25,000 ₫ 50,000 ₫ 367

    BẢN VẼ MỚI NHẤT
    • Biệt thự 2 tầng kích thước 8.5x14m (có full kiến trúc và file sketchup)

      Biệt thự 2 tầng kích thước 8.5x14m (có full kiến trúc và file sketchup)

      200,000 vnđ 500,000 vnđ

    • Full bản vẽ nhà vườn 2 tầng mái Nhật kích thước 8x12m sảnh trái

      Full bản vẽ nhà vườn 2 tầng mái Nhật kích thước 8x12m sảnh trái

      99,999 vnđ 300,000 vnđ

    • Biệt thự 2 tầng mái Nhật hiện đại 2024 ở Hải Dương,kt 12,8×12,8m

      Biệt thự 2 tầng mái Nhật hiện đại 2024 ở Hải Dương,kt 12,8×12,8m

      99,999 vnđ 1,000,000 vnđ

    • Mẫu biệt thự mái Nhật 2 tầng hiện đại, hoàn thiện giá 1.2 tỷ

      Mẫu biệt thự mái Nhật 2 tầng hiện đại, hoàn thiện giá 1.2 tỷ

      99,999 vnđ 500,000 vnđ

    Mã công việc cho công việc lập đơn giá dự toán và dự thầu

    Giá khuyễn mại: Miễn phí
    LỢI ÍCH CHO KHÁCH HÀNG


    Đa Dạng và Phong Phú: Bạn sẽ có cơ hội truy cập vào một nguồn nguồn BẢN VẼ đa dạng và phong phú lớn nhất Việt Nam.
    Tik Tok Watch

    Tiết Kiệm Thời Gian và Chi Phí: Thay vì phải tìm kiếm BẢN VẼ ở nhiều nguồn khác nhau, bạn có thể dễ dàng tải về những thông tin quan trọng từ Banvenhadep.net
    Tik Tok Watch

    Cập Nhật Liên Tục và Hỗ Trợ 24/7: Khách hàng không chỉ có cơ hội truy cập BẢN VẼ mới nhất mà còn được hỗ trợ liên tục 24/7
    Tik Tok Watch

    Giá đặt mua: 0904873388

    Từ 7h30 : 22h00
    • ĐỐI TÁC KINH DOANH:

    THÔNG TIN CÔNG TY

    • Giới thiệu về chúng tôi
    • Hướng dẫn tải file
    • Tại sao là chúng tôi
    • Liên hệ với chúng tôi

    CHÍNH SÁCH & QUY ĐỊNH

    • Hình thức thanh toán
    • Chính sách bảo mật thông tin
    • Chính sách vận chuyển
    • Quy định bảo hành đổi trả

    LIÊN HỆ VỚI CHÚNG TÔI

    Hotline  :033.769.1468
    CSKH :  033.769.1468




    KẾT NỐI CHÚNG TÔI

    Vào giỏ hàng của bạn
    Gọi mua hàng Showroom
    Địa chỉ liên hệ mua hàng x
      • Bản vẽ Nhà Đẹp tại Hà Nội

        033.769.1468 (8h15 – 20h30)

      • Bản vẽ Nhà Đẹp tại TPHCM

        033.769.1468 (8h15 – 20h30)

      • Bản vẽ Nhà Đẹp tại Hải Phòng

        033.769.1468 (8h15 – 20h30)

      • Bản vẽ Nhà Đẹp tại Quảng Ninh

        033.769.1468 (8h15 – 20h30)

      • Bản vẽ Nhà Đẹp tại Nghệ An

        033.769.1468 (8h15 – 20h30)

      • Bản vẽ Nhà Đẹp tại Hải Dương

        033.769.1468 (8h15 – 20h30)

      • Bản vẽ Nhà Đẹp tại Đà Nẵng

        033.769.1468 (8h15 – 20h30)
